Betonska podloga: ciljevi i metode gradnje

28-07-2018
Izgradnja

Zašto postaviti betonski jastuk pod temelj? U kojim je slučajevima njegova upotreba opravdana? Koje marke betona mogu koristiti? Je li potrebno pojačanje? Pokušajmo pronaći odgovore na ovaj popis pitanja.

Ne, ovo nije temelj. Stranica je spremna samo za izgradnju.

O terminologiji

Prvo, odvojimo muhe od kolača.

Ono što se obično naziva jastuk nije uvijek u skladu s trenutnim regulatornim dokumentima.

  • Sloj niskokvalitetnog betona koji štiti monolitni temelj od propuštanja cementnog mlijeka u tlo u staklu za izlijevanje i od agresivnih učinaka tla i podzemnih voda u budućnosti naziva se konkretna priprema.

Osim toga: priprema betona često je jedan od donjih slojeva kolača betonskog poda uz zemlju. U tom slučaju služi ravnomjerno raspoređivanju opterećenja na izolaciju: beton ga štiti od neravnog pritiska odozdo s promjenjivom gustoćom ili neravnim skupljanjem tla.

  • Zapravo, potreban je jastuk za raspodjelu tlaka na tlu preko njenog većeg područja i sprečavanje deformacije predgotovljenog temelja.
Široka baza temelja podijeli pritisak na veće površine tla.

ciljevi

Ako je situacija s ciljevima konkretne pripreme sasvim jasna, tada bi svrha izgradnje jastuka trebala biti donekle razjašnjena. Zapravo, iscrpno su opisani u točki 2.195 priručnika za oblikovanje temelja, što je dodatak SNiP 2.02.01-83. Prema dokumentu ne treba koristiti predgotovljene temelje pravokutnih ploča:

preporuka obrazloženje
Na pijesku Nejednako skupljanje tla s niskom nosivosti može dovesti do deformacije temelja zgrade
Na muljevitim tlima Deformacija može biti uzrokovana nagrizanjem mraza ili navlaženjem tla kad je vlažan.
Na tlima s promjenjivom kompresivnošću S istim specifičnim opterećenjem, temeljno skupljanje će biti neujednačeno
U seizmički opasnim područjima s seizmičnosti od 7 ili više točaka S valovitim tlačnim vibracijama, širenje seizmičkog vala u odsutnosti krute baze dovesti će do uništenja zidova.

A ovdje je jastuk? Evo gdje: predgotovljeni temelj na betonskoj ploči dovoljne snage imat će sva svojstva monolitnog.

Posebno je potrebno odrediti situaciju kada je zračni jastuk potreban za raspodjelu tlaka na tlima s niskom nosivosti. U tom slučaju, baza ne mora nužno biti monolitna: osnovne ploče FL-a posebno su oblikovane za obavljanje ove funkcije.

Važna točka: vertikalne šavove predgotovljenog temelja (uključujući između FL ploča i FBS blokova) vrše se isključivo vezanjem. Postavljanje dva ili više šavova na istu vertikalu je izravan put do pojave pukotina u zidovima.

Obratite pozornost na mjesto šavova.

Строительство

trening

Upute za izgradnju betonske pripreme za temelje ili završnu obradu više nisu jednostavne.

  1. Dno jame ili jame se izravnava i tampira što je više moguće.
  2. Na tlima umjerene gustoće i taloženja, izvodi se posteljina od pijeska debljine oko 10 cm., Pijesak je proliven s puno vode za maksimalno skupljanje. Na gustim pješčanim i pješčanim tlima nije potrebna posteljina; na stjenovitom tlu, iz očitih razloga, jastuk nije potreban.
  3. Sloj hidroizolacije se širi preko posteljine (u pravilu, traka gustog polietilena s 10 centimetara preklapanja).
  4. Na vodonepropusnost betonski sloj je postavljen (bez armature) debljine 100 mm, Minimalna dopuštena, prema SP 50-101-2004, betonska ocjena za čvrstoću - M50. Obično se koristi M100, čija je cijena kocke čak i nešto niža zbog upotrebe grubog agregatnog agregata (samo su otopine proizvedene snagom M50).
Марка M100 допускает использования крупнофракционного заполнителя, произведенного из осадочных пород. Отсюда - минимальная стоимость.

Kada sami pripremate betonsku smjesu možete koristiti tablicu proporcija:

Oznaka snage M400 cement: pijesak: drobljeni kamen
M100 1 : 4,6 : 7
M150 1 : 3,5 : 5,7
M200 1 : 2,8 : 4,8
M300 1 : 1,9 : 3,7
  1. Daljnji rad se nastavlja za oko tjedan dana - nakon što je beton postavljen na minimalnu snagu.

jastuk

Kako su izvedeni armirani betonski jastuci za temelje predgotovljenih traka?

računanje

Trebao bi se temeljiti na dodatnim podacima - nosivosti tla i mase po metru zida. Pretpostavimo da mjerač zida težak 7 tona, a nosivost tla je 1 kgf / cm2. Zatim područje po metru jastuka treba biti jednako 7000/1 = 7000 cm2; širina 7000/100 = 70 cm.

Napomena: ne-kružne i frakcijske vrijednosti zaokružene su do više od 10 centimetara. Dionice na nosivosti nikad neće biti gotove.

Debljina jastuka je obično 300-400 mm.

pojačanje

Izrađen je od armaturnih šipki debljine 12 mm. Mrežasti ćelija - 200 mm. Kavez za pojačanje je dvostruko slojevito; mreže moraju biti oko 50 mm od površine monolita.

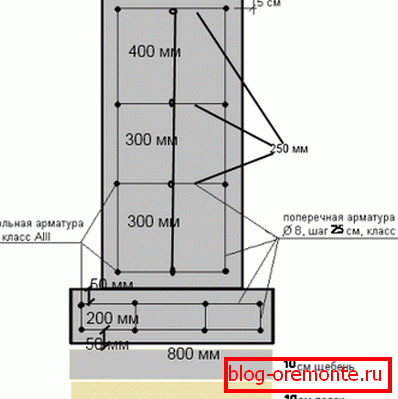

Shema ojačanja jastučića i traka temelj.

Для крепления стержней используется отожженная вязальная проволока. pojačanje нигде не должно выходить на поверхность.

krevetnina

Kod taloženja tla u ovom slučaju, preporuča se izlijevanja dna rova ​​s ​​pijeskom ili ruševinama. Kako osigurati skupljanje pijeska - već znamo; najjednostavnije manipuliranje ruševinama može se izraditi s vlastitim rukama s komada drva s ručkom prijemčenom na njega.

Debljina posteljine - 10 - 15 cm.

ispuniti

I u ovom slučaju bolje je postaviti sloj polietilena na krevet, što sprječava odljeva cementnog mlijeka. Zatim se jastuk izlije s dva sloja s obvezatnim spajanjem svakog sloja.

Tijekom pauze u radu, novi odlomak se ulijeva bilo prije postavljanja prethodno napunjenih, ili nakon dobivanja snage od najmanje 1,5 MPa (što otprilike odgovara 3-4 dana od trenutka polaganja na temperaturi od 20 ° C).

U foto - izlio ispod jastuka trake temelj.

zaključak

Nadamo se da će naše preporuke pomoći čitatelju u samostalnoj izgradnji. Kao i obično, video u ovom članku će mu ponuditi dodatni predmet. Sretno!
