Zgrabite krov
Izgradnja privatne kuće je dugoročno poslovanje, ali tako poželjno za većinu ljudi. Važno je ne žuriti i pravilno planirati ne samo unutrašnjost već i brigu o vanjskoj privlačnosti budućeg stanovanja. U ovom članku ćemo opisati kako ispravno napraviti krovni krov, i predstaviti korak po korak upute za njegovu izgradnju.
Jednostavna konstrukcija (sastoji se od dasaka i greda, montiranih bez puno fizičkih napora), ovaj je krov mnogo češće odabran za privatne kuće od krovnog (kuka) ili mansardnog krova.
dizajn

Prije nego što napravite krovni krov, morate se upoznati sa svim njezinim sastavnim elementima i shvatiti kako one međusobno djeluju.
Ova vrsta krova sastoji se od sljedećih komponenti:
- konj;
- fillies;
- stalak;
- ležeći;
- podkosы;
- stražnja noga;
- mawérlat;
- sves;
- zatezanje i sanduk.
Sada o pojedinim detaljima.
Mali konj - najviši vodoravni dio koji spaja dva kosina krova. Gornji krajevi nožnih nogu su podržani na ploči grebena.

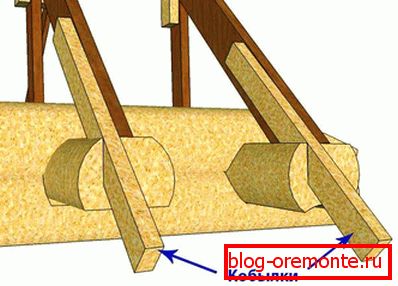

ždrebica - komad ploče koji oblikuje nadvrat krova i koji je nastavak trake. Fileti su potrebni kada duljina noge nosača nije dovoljna da bi se stvorio nadvratnik. Ispod kobile koristite ploču koja je manja od trave. Korištenje punila olakšava ugradnju cjelokupnog dizajna, jer omogućuju upotrebu manjeg skutera.
stajati - okomiti okvirni element koji prenosi opterećenje na strop i ležajni dio zida od grebena. Izrađena je od drveta s različitim dijelovima (100x100mm i 150x150mm)
goluždravka - vodoravna šipka na kojoj se stalak nalazi. Njegova je glavna svrha rasporediti opterećenje s krova kroz strop do nosivih zidova. Obično se koriste zavoje od 100x100 ili 150x150mm.
Podkosы - to su obrezani dijelovi ploča, montirani pod određenim kutom, kako bi se teret prebacio sa nosača trake na potporne elemente strukture. U skupini, nekoliko strut-glava stvara sustav zvan "farme". Na farmi je moguće izdržati povećano opterećenje tijekom dugih razdoblja.
Rafter foot (rafter) - ploča ili drvo s dvije vrste sekcija: 50x150mm i 100x150mm. Instalacija krovnog nosača ne može bez ovog elementa, jer je neophodno za stvaranje konture oblikovane trokuta u poprečnom presjeku. Glavna svrha ovog elementa je ravnomjerno prenošenje opterećenja na strukturu koja proizlazi iz vremena (tuča, snijeg, vjetar), kao i težina krovnog pokrova na mauerlatu. Korak ugradnje nosača trave odabire se ovisno o vrsti krova i varira od 60 do 120 cm. Prema tome, što je teža premaza, to su češće montirani rogeri.

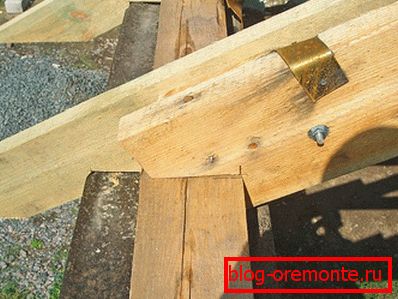

Mawérlat - šipka postavljena duž cijelog opsega zgrade i pričvršćena na nosive zidove s navojnim štapovima ili ugrađenim sidrama. Ova kabelski pojas je potreban da bi se prenijeli teret s nogu. Često za vezivanje koristite trup od crnogoričnog drva s kvadratnim poprečnim presjekom. Veličine Mauerla su standardne: od 100x100mm do 150x150mm.
sves – элемент двускатной крыши, предназначен для отведения дождевой воды от строения, сохранения поверхностей от намокания. sves по стандартам строительства должен иметь выступ от плоскости стены не менее 40 см.
Izbori - sastavni dio strukture, formirajući trokut zajedno s nosačem nosača koji omogućava značajno povećanje stabilnosti.

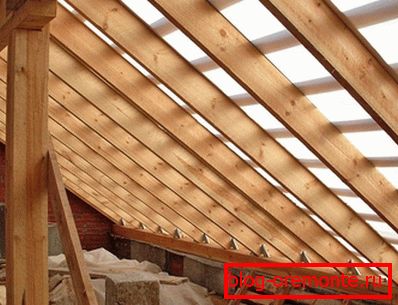

oblaganje letvama - izgradnja dasaka i šipki, pričvršćena okomito na noge tračnica. Doprinosi jednolikoj raspodjeli težine krova na zgradi, a također štiti rogove od utjecaja vremenskih uvjeta. Osim toga, ovaj element drži cijeli okvir krova u jedan koherentni sustav. Za obreshetki koristi neodređeno pano, s pre-svuče kore. Pod mekim krovom bitumenskih šindri, sanduk je izrađen od šperploče otporne na vlagu.
Obratite pažnju! Sve komponente okvira izrađene su isključivo od crnogorice. Svaki element okvira predfabriciran je antiseptikom kako bi se spriječio propadanje, što osigurava dugi vijek trajanja cjelokupne strukture.
Rafter sustavi

Za izradu krovnih krovova koriste se suspendirane i viseće grede.
Rafters - to je dizajn s potporom greda u sredini. Greda je potrebna za prijenos težine krovnog ležaja sa grebena. Opremljen je upravo u sredini između vanjskih zidova.
Obratite pažnju! U slučaju da se stupovi koriste kao unutarnji elementi ležajeva, može se izmjenjivati vješanje i naprstak. Suspendirane grede podupiru stupovi, a stupovi se postavljaju na viseće grede.

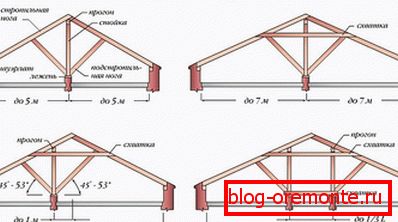

Ako razmak između zidova nije veći od 10 m, a ako između njih ne postoji nosač podjele koji dijeli unutrašnju površinu zgrade, upotrebljavaju se visi rogeri:
Viseći rogovi lean na bočnim zidovima, stvarajući učinak kidanja koji nepovoljno utječe na nosivu strukturu zgrade. Kako bi neutralizirala djelovanje lukavosti, noge na tračnici su spojene pufovima, čineći trokut (najjača geometrijska figura koja ne prolazi kroz deformacije u različitim smjerovima utovara). U ulozi pušnica može djelovati kao grede.
Obratite pažnju! Zatezanje čine gornji i donji. Gornji dio mora biti na udaljenosti od najmanje 500 mm od grebena.
Faze rada

Nakon što ste se bavili dizajnom krovnog krova, možete nastaviti s trenutnom izgradnjom.
U prvoj fazi instalacije treba opremiti mauerlat. Postoje dvije opcije. Ako su zidovi vaše zgrade izrađeni od drveta ili trupaca, onda će najviši stup igraći ulogu remenje.

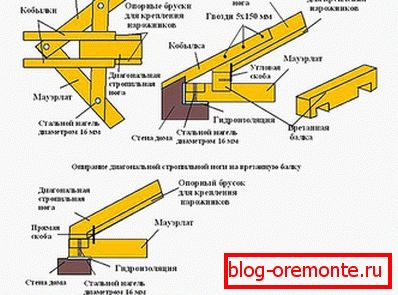

Za kuću od opeke potrebno je zidove metalne šipke zidom odrezane niti u zid. Potrebno je osigurati ploču za napajanje na nosive zidove. S ovim montažnim šipkama ugrađuju se jedna na drugu na udaljenosti od 1-1,5 m, posebno za povećanje čvrstoće i izdržljivosti strukture. Promjer šipki može biti različit, ali ne smije biti manji od 10 mm. Pričvršćenje se provodi uz pomoć matica s podlošcima ili vijcima. Između pribora i opeke se izvodi hidroizolacija (sloj krovnog materijala).
Obratite pažnju! Ako su nosive stijenke kuće izrađene od pjenastog betona, a zatim za montiranje mauerlat, prvo je potrebno stvoriti pojas armiranog betona (visina od 200 do 300 mm) preko blokova. Prije izlijevanja betona, metalne šipke se umetnu u armaturu.
Kako bi duljina noževa bila jednaka, grede Mauerlat koje se nalaze na suprotnim nosivim zidovima moraju biti strogo međusobno paralelne.

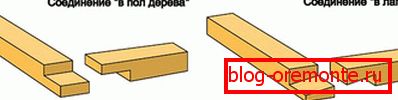

Nakon dovršetka instalacije remenja, nastavite s ugradnjom nogu. Prethodno je potrebno uz pomoć mjerne trake i olovke za označavanje položaja rogova na mauerlatu. Onda biste se trebali pripremiti za rogove. Da bi se to postiglo, na donjem kraju trake napravljen je rez za stvaranje boljeg držanja. Rez treba biti oko 1/3 širine trake. Da biste točno izračunali mjesto rezanja i kut, možete koristiti unaprijed pripremljen predložak ili crtež.

Nagib krova ne smije biti previše nježan i ne previše strm.
Obratite pažnju! Postoje dva glavna čimbenika koji određuju koji bi pristojan odabir. Dakle, ako se gradi kuća na području s jakim vjetrovima vjetra, padina bi trebala biti oko 15-20 °. To će zaštititi krov od lomljenja krovnog materijala tijekom lošeg vremena. Ako se odlučite za naseljavanje na području s puno godišnjih oborina, onda se odmaknite od 35-40 °. To će osigurati brzo taloženje oborina od premaza i produžiti život krova.

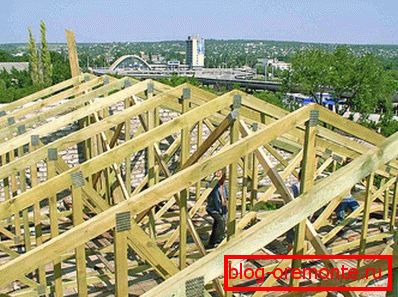

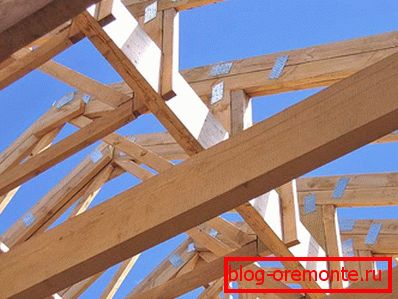

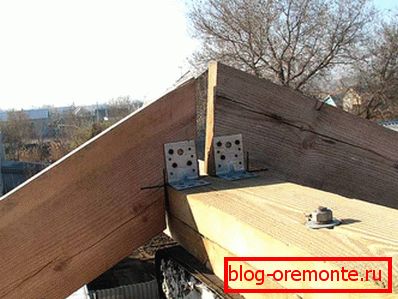

Prilikom ugradnje vješalice, svi vitla se skupljaju unaprijed. Oni su međusobno pričvršćeni metalnim jastučićima ili vijcima. Nakon montaže, prvo se postavljaju ekstremni trokutovi, a zatim se postavljaju svi posrednici. Sve grede trebaju biti fiksirane šavovima, rastavljene nakon posla. U sljedećoj fazi, fileti su pričvršćeni, formirajući krovni nadstojnik. I nakon instalacije svih rogova i fillies crate je montiran, i masivne čvrst ploče montirane na hrbat. Sustav trave je sastavljen i spreman za rad.
Prilikom montaže pomorskih greda, sklop počinje ugradnjom potopljenog kreveta na koji su montirani oslonci. Zatim se montirajući grebeni postavljaju na montirane nosače, čvrsto pričvršćene s letvicama. I tek nakon toga, nosač trave postavljen je na drvo čija duljina treba nešto prijeći duljinu.

Nakon montaže rešetkastih sustava ostaje samo za šivanje nadvratnika i kopča, a zatim ugradite krovni materijal. U ovom se instalaciji krovni krov može smatrati kompletnim. A kako biste se odlučili na tako važan i važan korak, pozornost ćemo vam poslati videozapis koji prikazuje cijeli opisani radni tijek.
